资源调平分配管理技术
资源
- 完成项目活动的手段称为资源。
- 例子是人,机械,材料,资本,时间等。
- 短期资源的峰值需求是不可取的。
- 从项目到项目的工程中,资源可能受限或无限制。
资源利用率因子
- 可以使用资源的程度以资源利用率因子来测量。
数学,
可用资源x天使用x 100 r.u.f.(%)=可用资源x天。
资源简介
- 每日资源需求绘制与时间相比
- 资源简介
- 资源使用图
- 直方图
资源分配
要为工作活动分配所需资源,以便不超过可用资源。
资源调整
- 资源需求的平滑称为资源调平。
- 资源调整是一种尝试以提高生产力和效率的方式将资源分配给项目活动。
理想的条件

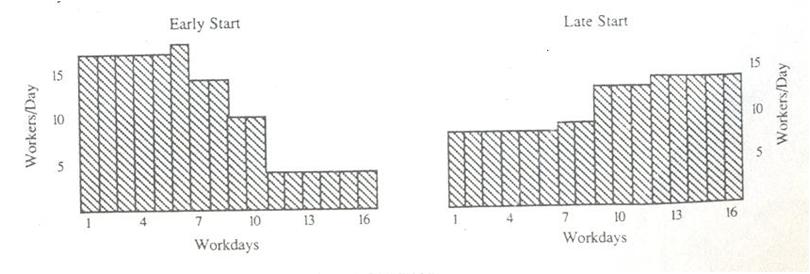

早期开始和后期开始直方图
理想的水平直方图
实用与目标直方图
资源调平对象
- 固定船员尺寸
- 学习曲线
- 启动问题
- 完成拥堵
资源调平技术
- 资源广场方法的总和
- Burgess Leveling程序
- 最美划平程序
有限的资源配置
- 在植物,劳动力,材料(或资本)受到限制的情况下,必须重新安排活动以满足这种形式的约束。这将暗示以顺序或串行方式调整使用此类资源的这些活动。这可能会造成活动超越允许浮动的情况。
- 例如,如果在开始时已知资源限制,则只有一个站点起重机可用,则项目的原始网络计划可以包括此约束。
- 在某些情况下,可以雇用额外的工厂以涵盖峰值要求;在这种情况下,不需要重新安排活动的重新安排
算法
- 计算项目中每项活动的初始早期开始(ES)和迟到的开始(LS)时间,并设置时间现在等于1,即,T = 1
- 确定所有预定所有前身活动的初始符合条件的活动集(EAS),即这些活动。
- 从当前EA的成员中,确定活动的有序调度集(OSS),即ES

- 在列出的订单中考虑OSS中的活动,并安排在活动期间提供足够资源的活动。作为活动计划,更新可用的资源级别,并更新EA的成员。
- 是否已安排所有活动,即EAS空集?
如果是的话
如果没有设置t new = t旧+ 1,和
计算更新的EAS的新ES时间。
- 转到第3步并继续。

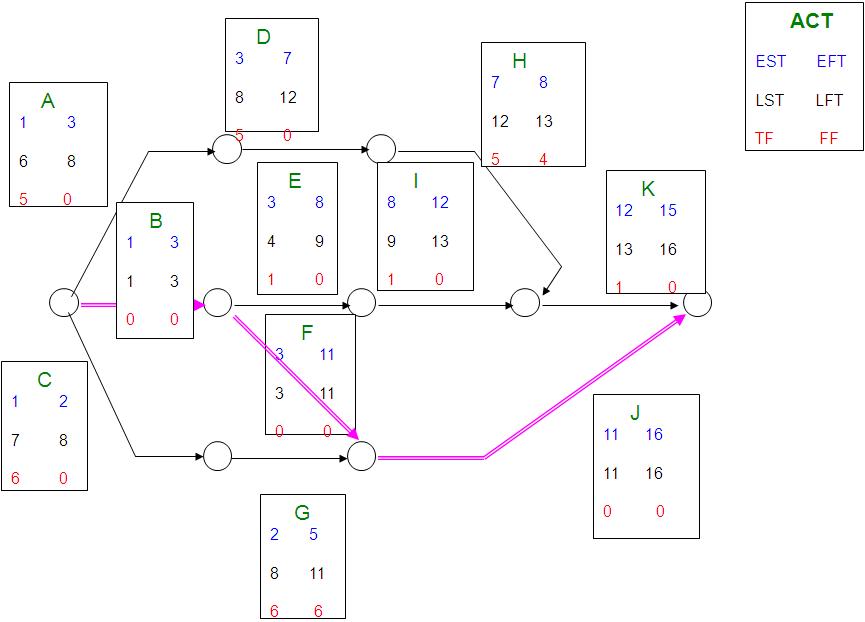

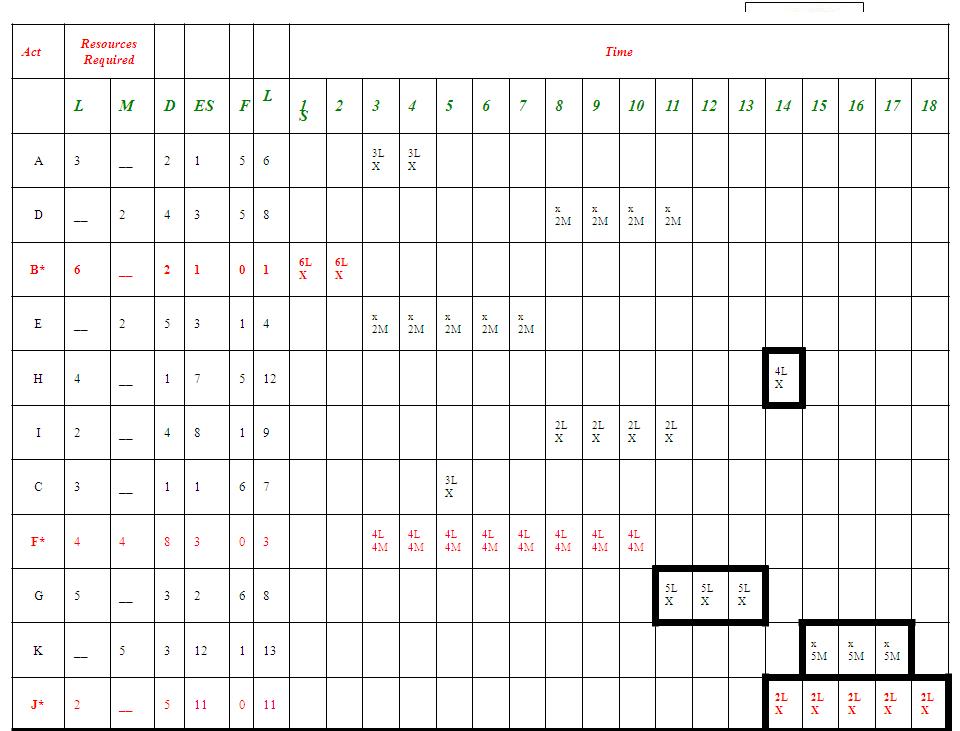

例子
重新安排图中给出的项目,以便在查看资源L为每天8的限制,每天为6次。
让T = 1
EAS:A B C(E F)
ES:1 1 1
LS:6 1 7
oss:b a c
进度b到第1-2天
从EA中删除B
添加f到EAS
让T = 2
EAS:a c e f
ES:2 2 3 3
LS:6 7 4 3
oss:一个c
T = 2可以安排任何活动
让T = 3
EAS:A C E F(I D)
ES:3 3 3 3
LS:6 7 4 3
oss:f a c
时间表F至3-10天
从EA中删除f
进度e到3-7天
从EA中删除e。
时间表a到3-4天
删除EAS EAS
加入I&D
让T = 4
EAS:C I D
ES:4 8 5
LS:7 9 8
OSS:C.
T = 4可以安排任何活动
让T = 5
EAS:C I D(g)
ES:5 8 5
LS:7 9 8
oss:c d
附表C至第5天
从EA中删除C.
加g eas
让T = 6
EAS:I D G
ES:8 6 6
LS:9 8 8
oss:g d
T = 6无法安排任何活动
注意:g和d具有相同的ls。这些在较少的持续时间内订购。
让我们在评论中知道您对本文中的概念的看法!
